Sau lễ khởi công vào ngày 19/12/2025, Dự án Nhà máy Điện gió số 7 – Giai đoạn 2 đã nhanh chóng bước vào giai đoạn thi công với tinh thần khẩn trương, quyết liệt. Và chỉ sau gần 4 tháng triển khai, dự án đã ghi nhận cột mốc quan trọng đầu tiên trên công trường.

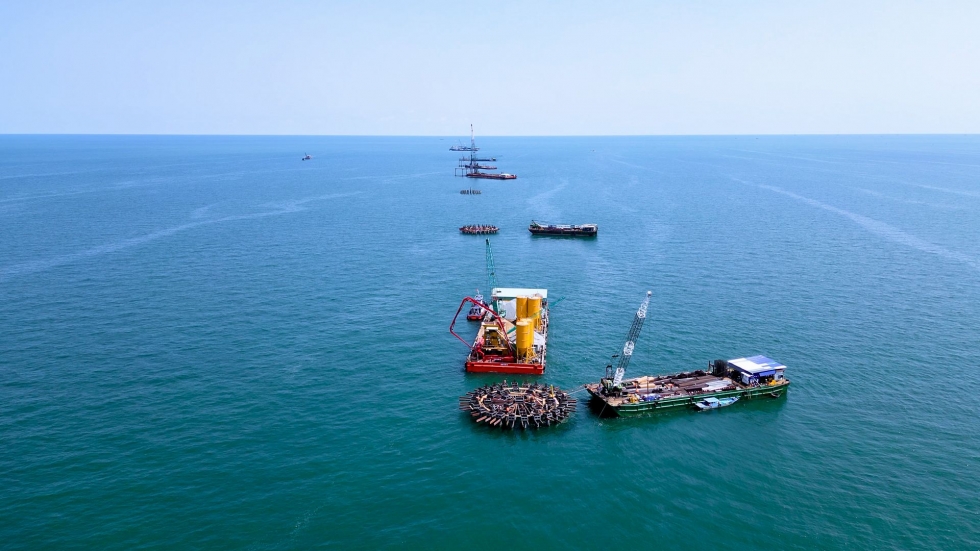

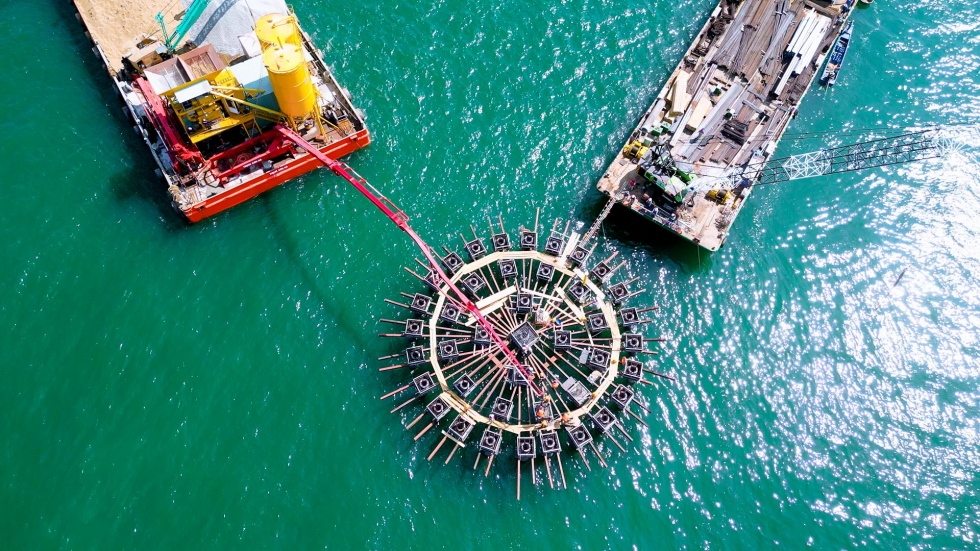

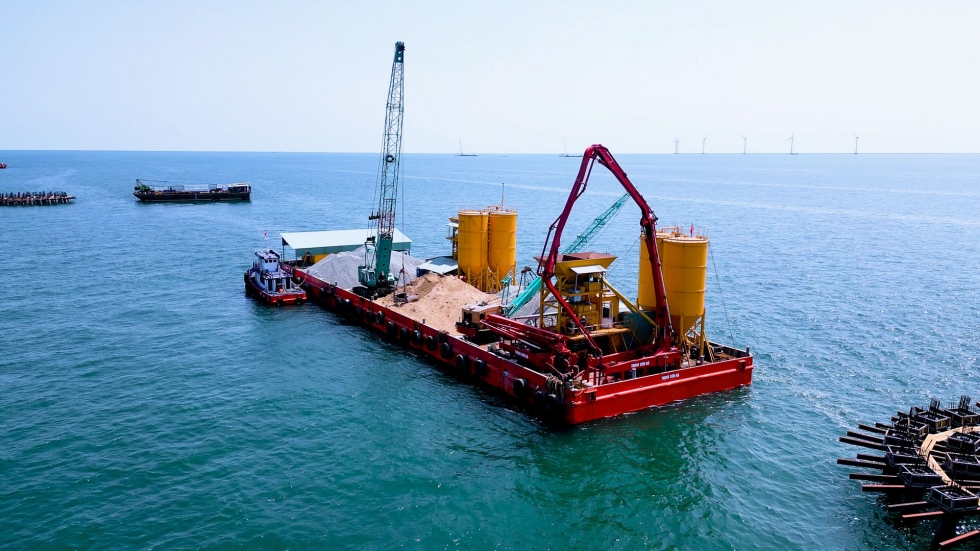

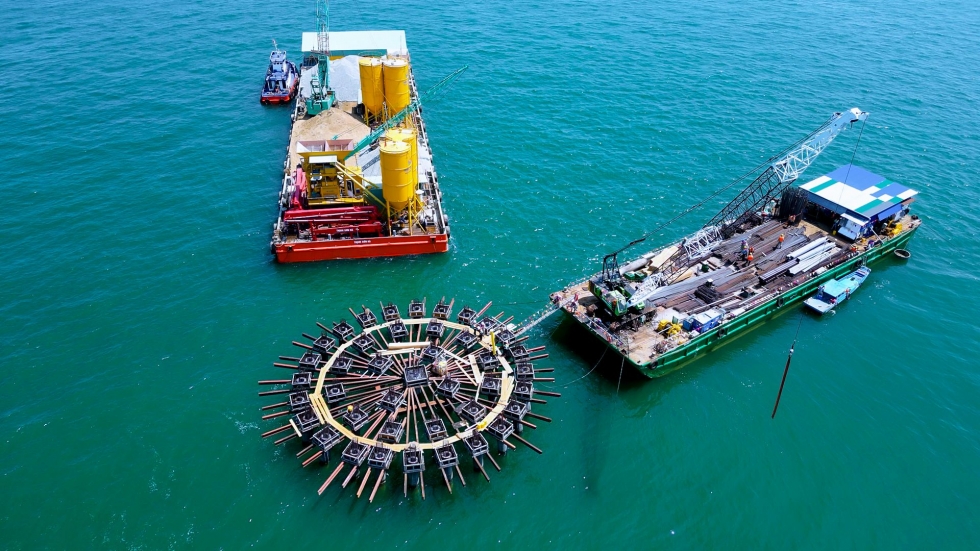

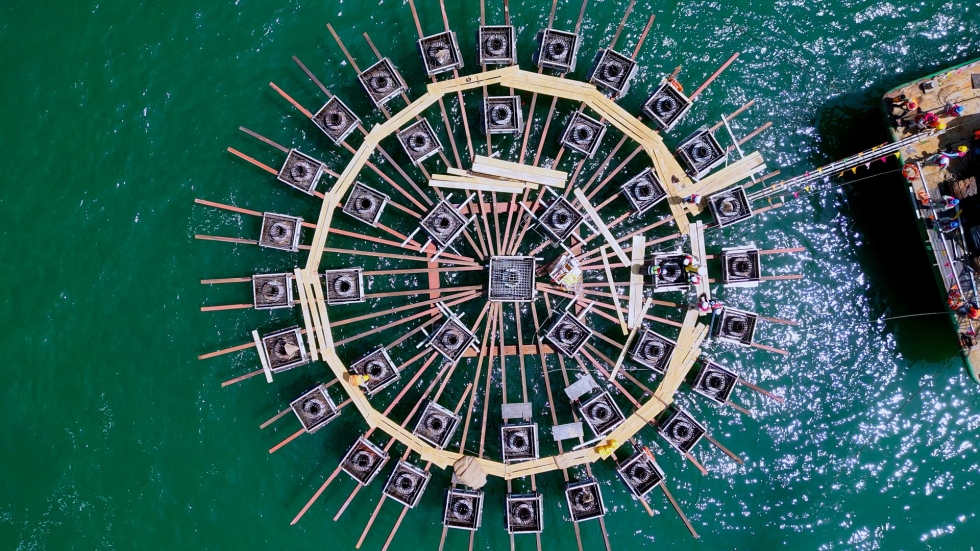

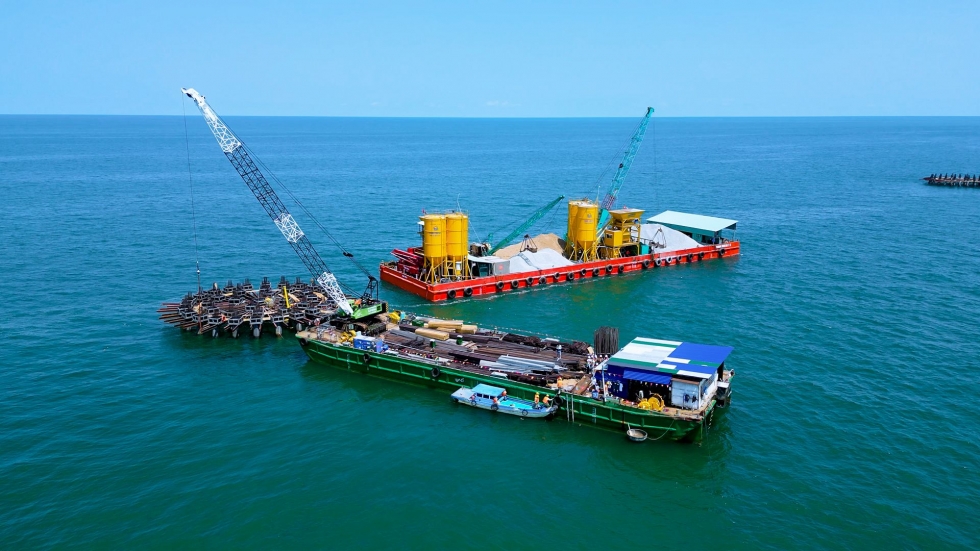

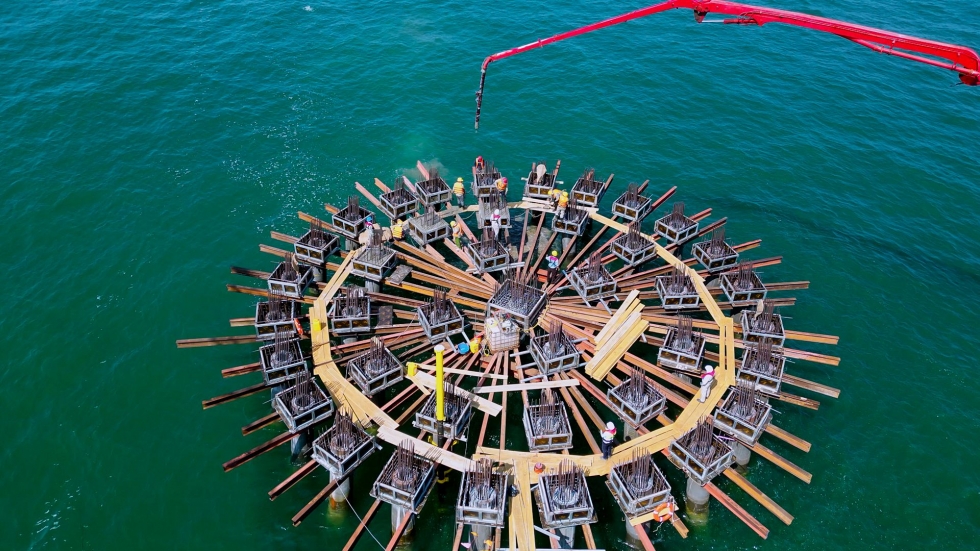

Ngày 15/4/2026, Dự án Sóc Trăng 7 – Giai đoạn 2 chính thức hoàn thành công tác đóng cọc đại trà cho 6 móng turbine, đồng thời tiến hành đổ bê tông đầu cọc móng trụ đầu tiên. Đây là cột mốc có ý nghĩa đặc biệt quan trọng, đánh dấu bước chuyển từ giai đoạn xử lý nền móng sang thi công kết cấu, mở ra tiền đề để đẩy nhanh tiến độ tổng thể của dự án trong các giai đoạn tiếp theo.
Đằng sau cột mốc này là sự kế thừa trực tiếp từ thành công của giai đoạn 1 – công trình điện gió đầu tiên tại Sóc Trăng do Sigma làm Tổng thầu BOP đã hoàn thành và vận hành thương mại chỉ sau một năm thi công thần tốc. Với quy mô 30MW, tổng mức đầu tư 1.500 tỷ đồng, giai đoạn 1 không chỉ “cán đích” đúng tiến độ trong điều kiện thi công ngoài khơi nhiều thách thức, mà còn khẳng định năng lực tổ chức thi công, điều phối nguồn lực và kiểm soát an toàn của Sigma. Chính nền tảng kinh nghiệm thực tiễn này đã giúp công tác triển khai giai đoạn 2 được thực hiện bài bản, chủ động và hiệu quả ngay từ những bước đầu.





Dự án Sóc Trăng 7 – GĐ2 hoàn thành đóng cọc 6 móng turbine, khởi công đổ bê tông móng trụ đầu tiên
Dự án Nhà máy Điện gió số 7 – Giai đoạn 2 có quy mô công suất gấp ba lần với 19 tuabin gió, tổng công suất thiết kế 90MW, sản lượng điện dự kiến đạt khoảng 275 triệu kWh mỗi năm. Được triển khai trên khu vực ven biển với điều kiện địa chất phức tạp và chịu ảnh hưởng lớn từ thời tiết, công tác thi công nền móng luôn là một trong những hạng mục then chốt, đòi hỏi yêu cầu kỹ thuật cao và sự kiểm soát chặt chẽ.
Việc hoàn thành đóng cọc đại trà 6 móng và triển khai đổ bê tông đầu cọc móng trụ đầu tiên không chỉ thể hiện sự chủ động trong công tác tổ chức thi công, mà còn cho thấy sự phối hợp hiệu quả giữa các bên tham gia dự án. Từng hạng mục đều được triển khai với sự chuẩn bị kỹ lưỡng, tuân thủ nghiêm ngặt các tiêu chuẩn kỹ thuật và an toàn, đặc biệt trong điều kiện thi công ven biển nhiều biến động.
Cột mốc ngày 15/4 không chỉ là một bước tiến về mặt tiến độ, mà còn mang ý nghĩa khẳng định hướng đi đúng đắn trong tổ chức triển khai dự án. Từ nền tảng này, Sigma sẽ tiếp tục đẩy mạnh thi công các hạng mục tiếp theo, từng bước hiện thực hóa mục tiêu đưa dự án vào vận hành thương mại vào tháng 11/2026.
Khi hoàn thành, Dự án Nhà máy Điện gió số 7 – Giai đoạn 2 sẽ cung cấp hơn 275 triệu kWh điện sạch mỗi năm cho hệ thống điện quốc gia, góp phần quan trọng trong việc đảm bảo an ninh năng lượng, giảm phát thải CO₂ và thúc đẩy phát triển bền vững. Đồng thời, đây cũng tiếp tục là minh chứng rõ nét cho năng lực và uy tín của Sigma trong lĩnh vực tổng thầu các dự án điện gió quy mô lớn tại Việt Nam.
